如果你刚入行,可能会一头雾水:不就是往缝里灌浆吗?怎么还分一次两次?这两次灌浆到底有啥区别?搞混了会怎样?
今天我们就来彻底掰扯清楚这个问题。
把设备安装在基础上,可以想象成给设备“穿鞋”。
设备是脚,基础是地面,那地脚螺栓就是鞋带——它的作用是把设备牢牢固定在地面上。
但问题是,设备底座和基础表面之间总有缝隙,就像鞋底和地面不可能完全贴合一样。这时候就需要“灌浆”来填充这些缝隙,相当于给设备垫上一副量身定制的“鞋垫”。
而一次灌浆和二次灌浆,就是这副“鞋垫”的两道工序。
根据《机械设备安装工程施工及验收通用规范》GB 50231的相关规定,一次灌浆是在设备粗找正后,对地脚螺栓预留孔进行的灌浆。
说得通俗点:在浇筑基础时,我们会在设备地脚螺栓的位置预先留出孔洞(这叫预留孔)。设备吊装就位、初步找正后,地脚螺栓还没固定,晃晃悠悠的。这时候往预留孔里灌浆,把地脚螺栓“种”进去固定住,这就是一次灌浆。
一次灌浆的任务很单纯:把地脚螺栓固定牢。
操作要点有哪些?科普中国的资料指出,灌浆前要把灌浆处用水冲洗干净,油污、浮锈清除干净,保证新旧混凝土结合牢固。灌浆一般采用细石混凝土或水泥砂浆,标号至少比原混凝土标号高一级,碎石粒度约5~15mm。
一次灌浆完成后,等混凝土达到一定强度(通常要求达到75%以上),就可以拧紧地脚螺栓,然后进行设备的精找正。
设备精找正完成后,地脚螺栓也拧紧了,但设备底座和基础表面之间还有空隙。这个空隙如果不填充,设备运行时会产生振动、位移,甚至损坏。这时候就需要二次灌浆。
二次灌浆是用细碎石混凝土或水泥浆,将设备底座与基础表面之间的空隙填满,同时把垫铁埋在混凝土里,以固定垫铁和承受设备负荷。
如果说一次灌浆是“埋鞋带”,那二次灌浆就是“垫鞋垫”——让设备稳稳当当地坐在基础上。

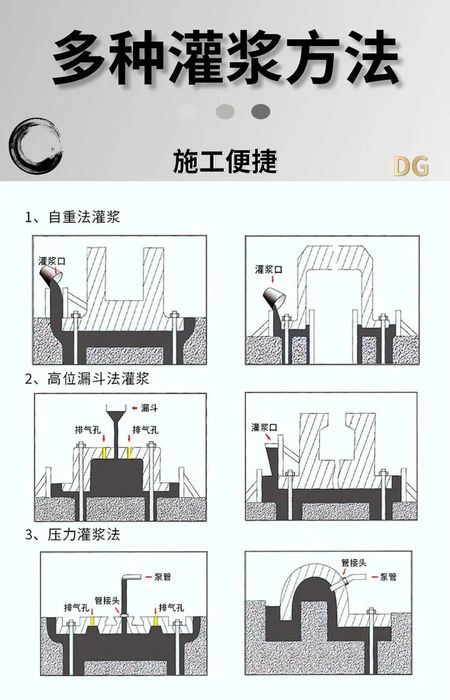

根据GB 50231的规定,二次灌浆前需要支模,模板边缘距设备底座边缘一般不小于60mm。灌浆层的高度,在底座外面应高于底座的底面,上表面略有坡度(坡度向外),防止油、水流入设备底座。
关于灌浆材料的强度,GB50204-2015《混凝土结构工程施工质量验收规范》对后张法预应力孔道灌浆有明确要求:现场留置的灌浆用水泥浆试件的抗压强度不应低于30MPa。虽然这是针对预应力结构的,但设备基础灌浆可参照此标准执行。
虽然不用表格,但我们可以用时间线来理清这两次灌浆的关系:

基础施工→预留地脚螺栓孔→设备吊装就位→粗找正→一次灌浆(固定地脚螺栓)→养护→拧紧地脚螺栓→精找正→二次灌浆(填充底座与基础间隙)→养护→设备试运行
两次灌浆之间,隔着一道“精找正”工序。一次灌浆是基础,二次灌浆是保障,顺序绝对不能乱。
有人可能会问:为什么不能一次把地脚螺栓和底座缝隙一起灌了?省事又省时。
这个问题问得好。还真有人这么干过,但后果往往很惨痛。
如果一次灌浆就把所有空隙都填满,地脚螺栓的安装位置就无法调整了。而设备安装过程中,粗找正和精找正之间存在多次调整,地脚螺栓的位置、垂直度都需要微调。预留孔的设计就是为了给安装留出调整空间。
另外,一次灌浆和二次灌浆所用的材料、施工要求也不完全相同。一次灌浆主要要求与基础结合牢固,二次灌浆则更强调流动性、无收缩、早强等特性。中国知网的资料提到,现代二次灌浆常采用大流动度、无收缩、早强的特殊灌浆材料,不用人工捣固便可自流充满整个灌浆部位。
把两道工序合二为一,看似省事,实则给后期设备运行埋下了隐患。
结合搜索结果中的实践经验,这里总结几个灌浆施工中常见的坑:
二次灌浆能否与基础牢固结合,关键在界面处理。灌浆前,基础表面必须凿毛,去掉浮浆层,露出新鲜骨料。油污、浮锈、积水、碎料必须清理干净。有人图省事,拿水一冲了事,结果灌浆层和基础成了“两张皮”,设备一振动就开裂。
二次灌浆材料通常具有自流平特性,严禁振捣。科普中国明确提到:“在灌浆过程中严禁振捣。必要时可用灌浆助推器沿灌浆层底部推动,严禁从灌浆层中、上部推动”。振捣会导致灌浆料离析,石子下沉、浆体上浮,严重影响强度。
灌浆不是灌完就完事了。养护期不少于7天,每天洒水保持湿润。养护不到位,灌浆层会开裂、起砂,强度大打折扣。有些工地赶工期,灌完浆两三天就上设备,这是拿工程质量开玩笑。
当灌浆层厚度超过150mm时,应采用豆石加固型高强无收缩灌浆料,防止收缩过大产生裂缝。
一次灌浆和二次灌浆,虽然都叫“灌浆”,但分工完全不同:
一次灌浆:固定地脚螺栓,在粗找正后进行,采用细石混凝土,标号比基础高一级。
二次灌浆:填充设备底座与基础的间隙,在精找正后进行,常采用无收缩高强灌浆料,严禁振捣,注重自流平和养护。
搞懂这两个概念,不光是为了应付考试(虽然二建、一建确实经常考),更是为了在施工现场能看懂图纸、听懂指令、把控质量。
下次老师傅喊“准备一次灌浆”的时候,你就知道:这是在埋鞋带了。等喊“二次灌浆”的时候,那就是在垫鞋垫了。
设备稳不稳,全看这两道浆灌得怎么样。
文章内容来源设备运维,流程工业整理编辑,责任编辑:胡静,审核人:李峥
版权声明∶转载流程工业网内容,请在正文上方注明来源和作者,且不得对内容作实质性改动;微信公众号、头条号等新媒体平台,转载请联系授权。邮箱∶process@vogel.com.cn,电话:16601379371(同微信)
管壳式换热器是石化行业主流换热设备,通过管程与壳程流体经管壁传热。核心由管束、外壳等组件构成,折流板可提升换热效率,逆流设计因温差均匀、能耗低,占化工应用的90%以上。
2026-01-29 化工工程师
本文以通俗类比讲解筛板塔的气液传质原理,筛板上的泡沫层是气液组分交换核心区,液体铺于筛板、气体穿筛孔形成泡沫层,在此处液体轻组分蒸发至气相、气体重组分冷凝回液相,最终达成气液平衡,实现轻重组分分离,T-xy 图则标注特定温度下的平衡状态。
2026-01-28
本文以洗衣机甩干桶为通俗类比,拆解离心泵的核心工作原理:依靠叶轮高速旋转产生离心力将水甩出,泵中心形成低压区从而持续吸水;若泵内进入空气,因空气密度低无法被叶轮有效甩出,会形成气缚现象导致泵空转不出水。针对该问题,工程上可通过开机前人工灌泵排出空气,或在吸水管加装底阀留存泵内水分,从根本上避免气缚、保障离心泵正常工作。
2026-01-27 化工工程师
2026-03-25
2026-03-11
2026-03-03
2026-02-28
2026-03-07
2026-02-24
工业是节能降碳的重点领域,也是实现“3060”碳达峰碳中和目标的关键。党的二十大报告明确提出,积极稳妥推进碳达峰碳中和,推进降碳、减污、扩绿、增长,完善能源消耗总量和强度调控,重点控制化石能源消费,逐步转向碳排放总量和强度“双控”制度。为了回顾 2023 年工业企业在节能降碳、绿色可持续发展方面的成就,了解当下的创新技术和应用,《流程工业》编辑部在 2024 年第一期特别策划了“工业碳中和”专题,邀请了一批国内外优秀的工业企业分享观点和产业实践,为广大的流程工业企业提供绿色可持续发展的启迪和借鉴。
作者:本刊编辑部
评论
加载更多
